一、首套20万吨废塑料项目建设进度
1、直观感受:忙碌有序。
(1)外部:厂区门口停有小电驴(当地的工人和勤杂人员)、大巴车(外地的工人)、小汽车(管理人员),频繁有货车进出(设备、建材、垃圾清运)。

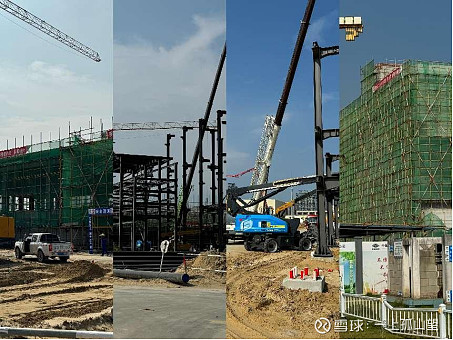

(2)内部:厂区内部挖掘机、塔吊、搅拌车等都在正常工作,办公楼、库房等主体基本完工,核心反应装置的钢结构正在搭建,设备已开始陆续进场。
2、项目进度跟踪

(1)工程进度:计划不变,还是10月底中交(建成竣工)、12月底前出产品(即点火成功)。为保证工程进度,现场有500人在施工,三班倒,24小时不停工。9月2日,中化四建专门举行了“大干60天”攻坚活动启动仪式,9月13日调研当天,正好还剩50天。
(2)工程难度:据施工单位中化四建介绍,废塑料项目施工难度与POX灰渣(去年已建成投产)差不多,局部有难度,但不会影响工期。据设计单位中石油华东院介绍,废塑料项目施工难度比POX更小。
(3)其他:除了施工人员外,目前已有70-80名未来废塑料项目员工从青岛和其他城市来到揭阳,正在进行开工前的培训学习。12月份出来的第一批货给沙特阿美。
二、废塑料项目原材料储备情况

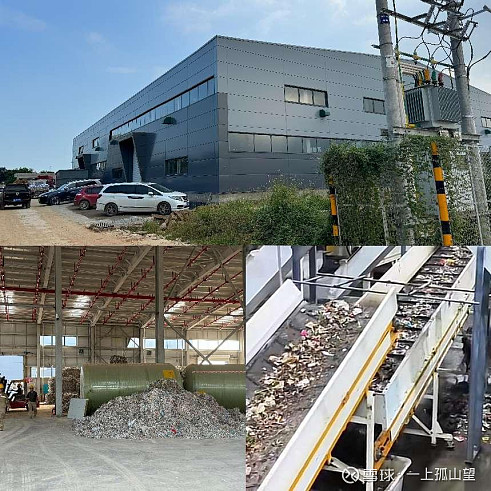

1、备货情况:目前已经备了4万吨,年底20万吨项目开工前,将会备货10万吨以上。原材料处理方面,揭阳一共有4条线,合计投入一个多亿,年处理量为10万吨。除揭阳外,目前在新疆、九江、岳阳等地均有布局。国内人均每天产生一公斤生活垃圾,其中10-15%为塑料,原材料的量是足够的。
2、成本构成:前端原材料分选+清洗+运输,可以控制在1000元以内,东粤化学(废塑料裂解项目公司)按照2000元的价格收购前端原材料,即留存1000元的利润给前端环节(也是惠城绝对控股的子公司),激励前端原材料部门更快的扩张。
3、其他:新疆到揭阳的运费较高,每吨需要600-700元,但前端还可以额外赚钱,因为分离出来的秸秆和棉花卖的钱,大于运费和分选成本。
三、其他
1、外部合作:除了沙特、埃克森之外,陶氏、安姆科、百事、岳阳兴长等都在谈。有采购产品的,也有项目合作的。
2、财税优惠:目前正在讨论申请,如果可以落地,项目净利润可以增加不少。
3、其他:联合国的塑料公约年底会形成,明年签署。$惠城环保(SZ300779)$
