今天我整理一下$中广核电力(01816)$ 的数据,大概得出以下几点看法:
1. 大亚湾机组基本上花6-7年时间;二代核电机组基本上花5年左右,ERP三代核电花9年左右,华龙1号要花7年左右。

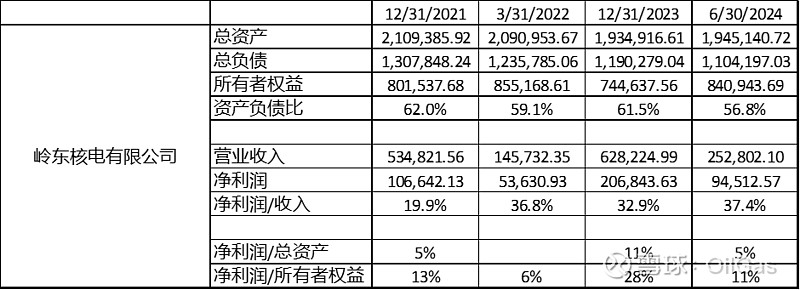

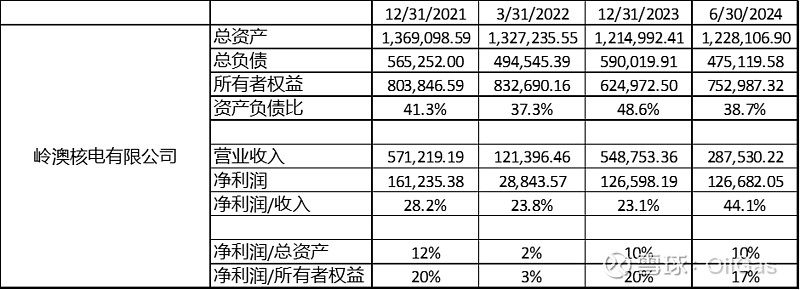

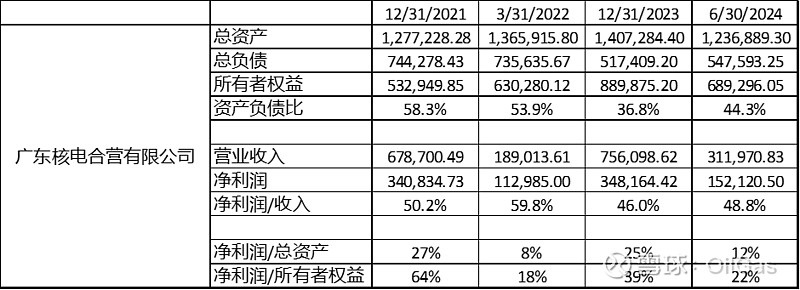

2. 到今年2月1号与5月1号,大亚湾商运已经到30年,即使大亚湾投产30年,没有见到总负责的明显下降,资产负债比仍然高于37%(2023年底),于今年年中,资产负债比还提高了。利润与所有者权益比也没有明显调高(与岭澳,岭东)相比。
3. 以前认为核电是非常可预测的,但我发现,净利润/所有者权益变化还是很难预测的,不同年份变化很大。
欢迎讨论
注:以上数据是根据中诚信国际信用评级报告整理的
