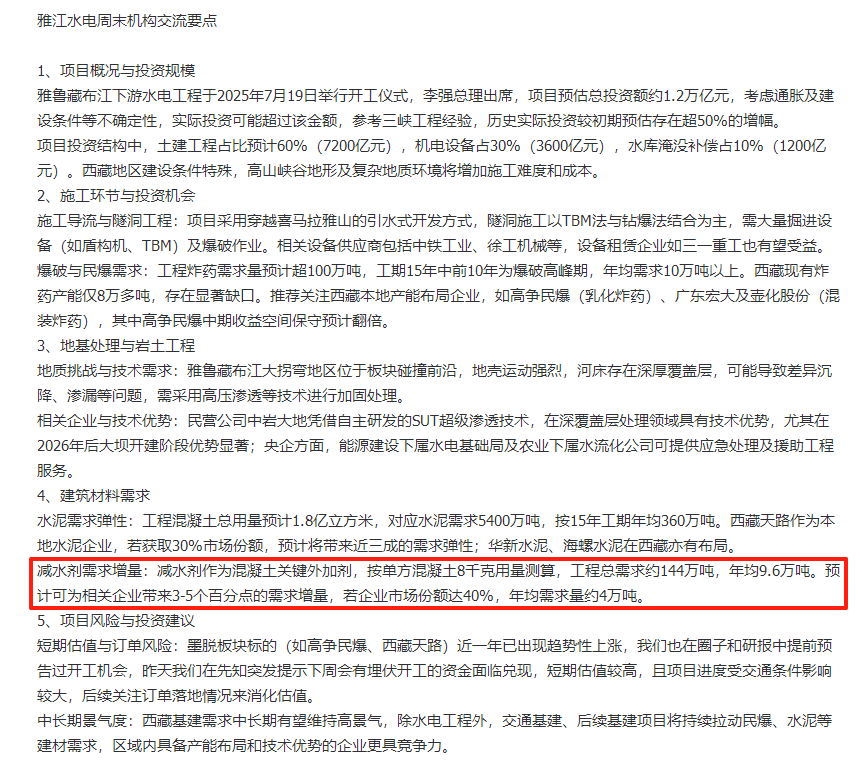

雅鲁藏布江下游水电工程于2025年7月19日举行开工仪式,李强总理出席,项目预估总投资额约1.2万亿元,考虑通胀及建设条件等不确定性,实际投资可能超过该金额,参考三峡工程经验,历史实际投资较初期预估存在超50%的增幅。项目投资结构中,土建工程占比预计60%(7200亿元),机电设备占30%(3600亿元),水库没补偿占10%(1200亿元)。西藏地区建设条件特殊,高山峡谷地形及复杂地质环境将增加施工难度和成本 卖方推了一个新分支,就是混凝土减水剂。 减水剂需求增量:减水剂作为混凝土关键外加剂,按
