来源:雪球App,作者: 一上孤山望,(https://xueqiu.com/3339558803/312789375)
惠城环保揭阳调研纪要
调研时间:2024年11月13日
调研地点:广东揭阳大南海工业园区
调研内容:1、首套20万吨废塑料项目建设进度。2、原材料备货情况。3、综合了11月12日中信策略会以及近期其他投资者与公司交流的内容。
一、首套20万吨废塑料项目建设进度
(一)直观感受

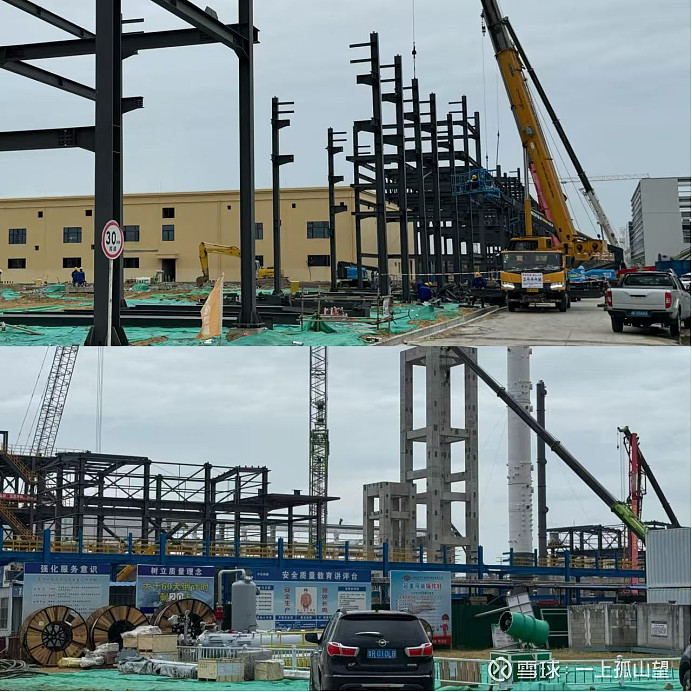

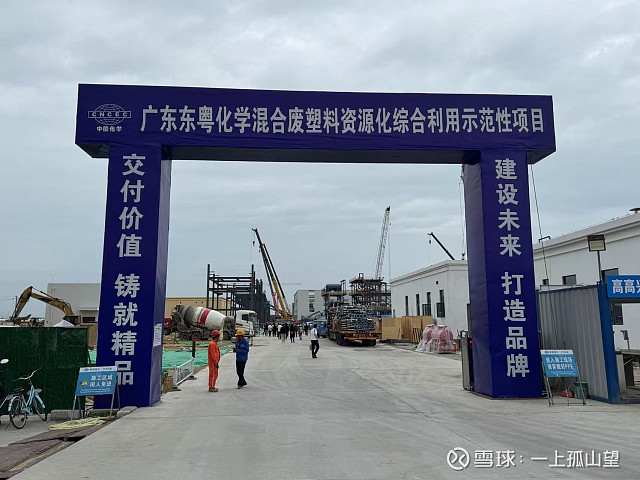

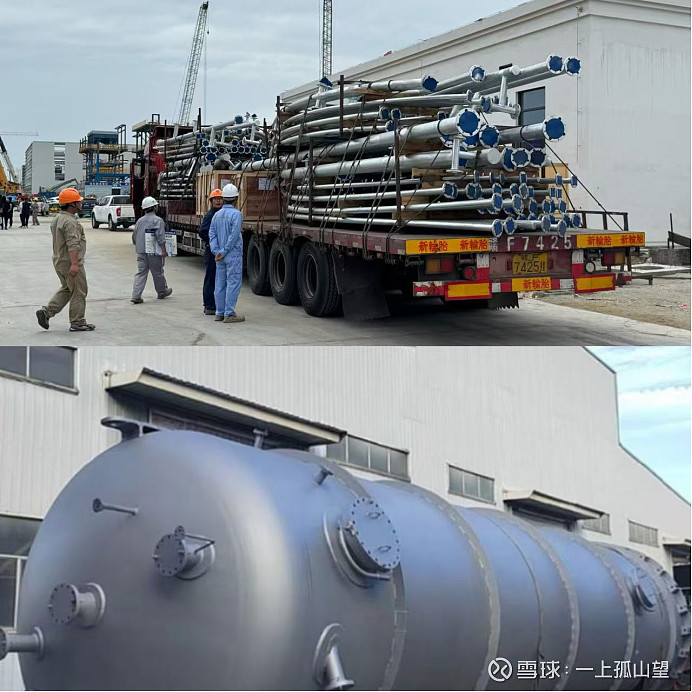

相对9月13日,工地人员、车辆明显增多;厂房和办公楼基本都已封顶建好;很多设备在安装、焊接(30%的设备已经安装到位,70%的设备已经到场,剩余30%会陆续到场)。据了解项目建设进入了最后的冲刺阶段,为确保工程进度,施工方中化四建增派了很多人手。
(二)项目进度跟踪
1、中交时间:推迟到12月
(1)推迟的主要原因是因为部分设备供应商的交付延期。这个项目有1500多个设备供应商,1-2万个大大小小的设备,个别供应商因为不可控力的原因交付有延迟是非常正常的。比如:陕西某设备供应商,因为当地政府对设备出厂的要求,导致交付时间晚了半个月。湖南某供应商,因为之前缺焊工,公司协调中化四建紧急派了一批焊工去增援。
(2)整个项目进度其实已经非常快了,在国内这样的项目,建设周期至少两年。在揭阳市政府的大力支持和中化四建的共同努力下,2024年3月开工,到现在也就8个月时间,年底中交相当于9个多月建成。沙比克近期也在感叹项目建设的速度,说这样的项目在国外至少3年以上,5年建成是很正常的,只有在中国才有这样的奇迹。
2、点火时间:不变,还是春节前
中交虽然有推迟,但因为很多工作可以优化和并行(比如很多设备本来要吊装起来焊接,但现在为了加快进度,就平放在地上焊接,这样速度会快很多),所以点火时间仍然不变。
二、废塑料项目原材料储备情况
(一)备货情况

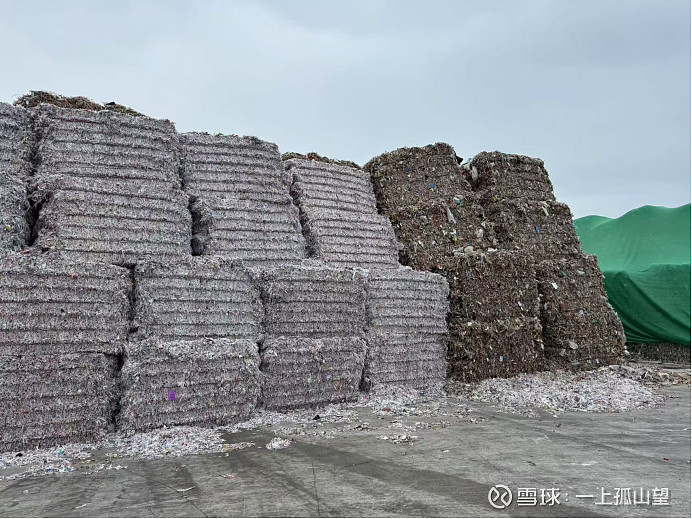

目前已经备了接近10万吨,年底20万吨项目开工前,将会备货10万吨以上。原材料处理方面,揭阳一共有4条线,合计投入一个多亿,年处理量为10万吨。除揭阳外,目前在新疆、九江、岳阳等地均有布局。国内人均每天产生一公斤生活垃圾,其中10-15%为塑料,原材料的量是足够的。
(二)处理步骤

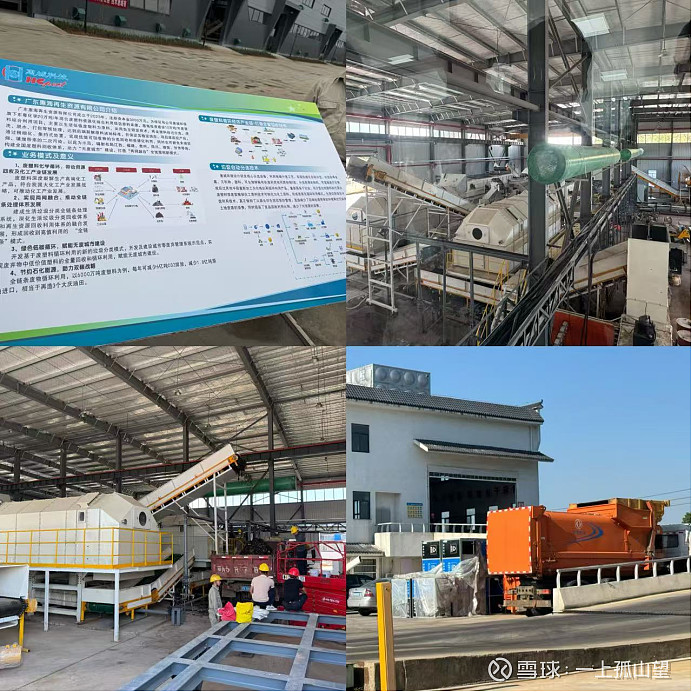

1、整体步骤是,第一步:原始生活垃圾投料;第二步:磁选金属;第三步:按照密度大小分选垃圾(塑料比较轻);第四步:水洗;第五步:压缩。不烘干的情况下,分选清洗完的生活垃圾,塑料含量为80-90%,烘干后可以达到90%以上。
2、全国各地的垃圾现在当地处理,然后统一运到揭阳,如果塑料含量在90%以上,揭阳就不用再处理了。如果在80-90%之间,揭阳这边需要再简单处理一下。
3、塑料容易着火,所以防火非常重要。公司为此专门做了非常人性化的管理,在每个地方设有专门的抽烟室,公司出钱给大家提供中华烟,只能在抽烟室吸烟,其他地方严格禁烟。
(三)成本构成
前端原材料分选+清洗+运输,可以控制在1000元以内,东粤化学(废塑料裂解项目公司)按照2000元的价格收购前端原材料,即留存1000元的利润给前端环节(也是惠城绝对控股的子公司),激励前端原材料部门更快的扩张。据说犹豫利润丰厚,现在各地收集原材料的子公司热情高涨。
三、其他
1、热裂解项目短期规划
(1)揭阳二期从100万吨提升到300万吨,土地都已经留出来了。原材料方面,广东省领导大力支持,可以把广州深圳的生活垃圾都交给惠城。300万吨分成两期建设,明年先开工100万吨,然后再开工200万吨。(2)粤西地区的湛江,规划100万吨,可以辐射粤西和广西的北海和防城港。(3)新疆还是60万吨,因为地方大,考虑运输的经济性,要分成三个20万吨,北疆克拉玛依,南疆库尔勒,东疆哈密。(4)其他地区:天津120万吨、岳阳60万吨、九江60万吨、山东120万吨都在正常推进。这次11月13日调研的时候,恰巧碰到九江下辖瑞昌市的市长也在揭阳调研考察惠城的项目,为下一步在九江落地做准备。(5)上海和重庆也在积极推进落地事宜,这次11月13日调研,两地负责前期立项、考察的团队也参与了调研和考察。(6)海外扩张:日韩、东南亚、欧洲都有很多当地的巨头感兴趣,正在积极接触和沟通。
2、财税优惠:目前来看消费税是确定可以免除的,增值税70%返还,企业所得税三免三减半。
3、其他:首期20万吨的货已经分完了,根本不够巨头们分的。感兴趣的非常多,都在积极的接洽。
